Projet de construction
Un nouveau bâtimentpour le développement de la Haute École
Un projet pédagogique et institutionnel
Ce nouvel édifice destiné aux activités de la HE Vinci est un important projet de construction sur le campus de Woluwe qui répondra aux évolutions de l'enseignement supérieur, des métiers et des défis sociétaux qui nous attendent.
Le nouveau bâtiment sera dédié aux trois secteurs (Santé, Sciences humaines et sociales, Sciences et techniques). Les étudiantes et étudiants pourront y suivre des cours dans de nouveaux auditoires, seront en mesure de s'exercer à leur pratique professionnelle, et bénéficieront d'une bibliothèque ainsi que d'un learning center. Ils pourront également développer leur créativité au sein d'espaces collaboratifs, diversifiés et spécialisés.
Depuis plusieurs années la Haute École évolue, avec pour objectifs :
- de proposer des infrastructures modernes et adéquates ;
- de renforcer l'articulation entre la théorie, la pratique et la simulation de situations professionnelles.
La HE Vinci sur le campus de Woluwe c'est plus de 500 travailleuses et travailleurs, ainsi que plus de 5 000 étudiantes et étudiants.
Le projet s'inscrit dans la dynamique générale de revalorisation du campus initiée par l'UCLouvain en partenariat avec les différents acteurs.
Ce chantier de construction, conçu par le consortium Dietmar Feichtinger Architectes | LOW Architecten | VK architects+engineers et réalisé par AB-Eiffage-Valens-Equans sera lancé à partir du 1er septembre 2025. Le terme est prévu pour la fin d'année 2027.

Photomontage : implantation du projet sur le campus d'Alma
Image en en-tête : Perspective du projet à l’angle nord-est du Clos Chapelle-aux-Champs

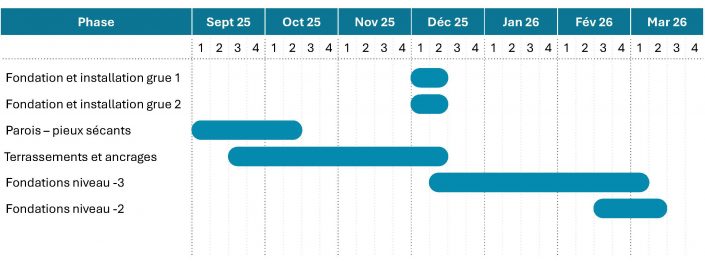

Quelques images

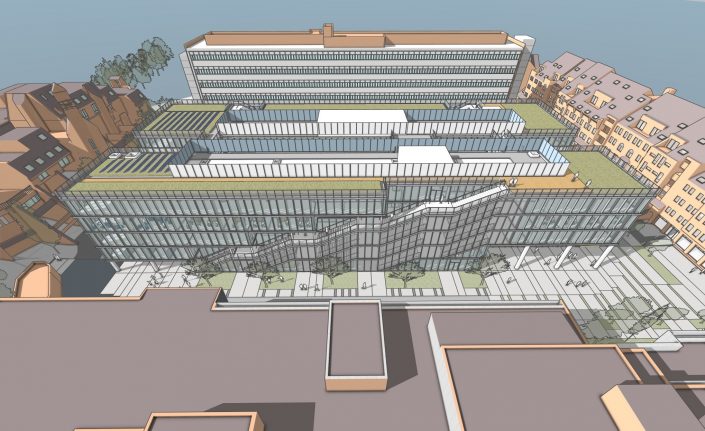

Perspective du projet à la face est
Axonométrie sud-est

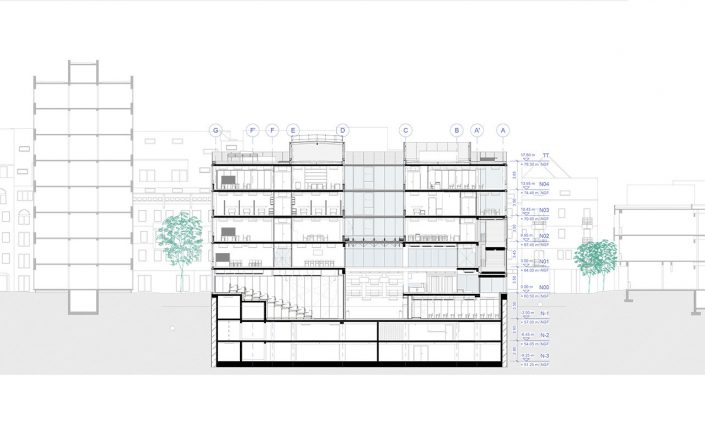

Coupe transversale
Informations pratiques
Mise à jour chantier du 01/10/2026

Prochaines interventions sur le chantier et leurs implications pour la circulation aux abords :
Ces travaux se déroulent dans les heures normales de chantier, mais ils pourront occasionner des nuisances sonores, notamment lors de l’utilisation de la grue et du pompage de béton.
Nous vous invitons à respecter la signalisation mise en place et à rester prudents aux abords du chantier.
Nous sommes conscients de la gêne occasionnée et vous remercions de votre compréhension.
Calendrier des interventions
- Lundi 19 et mardi 20 octobre, de 7h à 13h
- Vendredi 23 octobre, de 7h à 14h
- Lundi 26 et mardi 27 octobre, de 7h à 18h
- Mercredi 28 octobre, de 7h à 18h
- Jeudi 29 octobre, de 7h à 14h
- Vendredi 30 octobre, de 7h à 14h
Impact sur la circulation

- 19, 20 et 30 octobre (plan 1) : fermeture du tronçon sud du Clos Chapelle-aux-Champs. Le reste du Clos est en double sens. Les parkings Campanile et de la Haute École restent accessibles.
- 23, 28 et 29 octobre (plan 2) : fermeture de la partie nord du tronçon longeant la Haute École. Les parkings Campanile et de la Haute École restent accessibles par le sud.

- 26 et 27 octobre (plan 3) : fermeture du tronçon longeant la Haute École sur toute sa longueur. Le parking Campanile reste accessible ; le parking de la Haute École est inaccessible.
Conscients des impacts qu’un tel chantier peut entraîner, nous tenons à vous informer en toute transparence de son déroulement, des mesures mises en place pour en limiter les nuisances et des éventuelles contraintes qu’il pourrait entraîner ponctuellement. Nous mettons tout en œuvre pour préserver la qualité de vie dans le quartier pendant toute la durée des travaux.
Nuisances possibles
- Bruit en journée
- Circulation de véhicules de chantier
- Poussière
- Suppression temporaire de places de parkings aux abords du chantier
Mesures prises par l’entreprise
- Respect strict des horaires de chantier : du lundi au vendredi, de 07h à 18h
- Plan de circulation adapté et affiché sur site
- Nettoyage régulier des voiries empruntées
- Réduction maximale du bruit et des poussières
Nous mettrons régulièrement à jour cette section afin de témoigner de l'avancée du projet.
